施工組織設計
一、設計編制
項目名稱:華能發電有限公司化學補給水處理除鹽水箱防腐改造工程
建設地點:
工程內容:
1、將現有的定電化學補給水處理除鹽水箱原防腐層進行拆除并進行噴砂除銹;
2、將化學補給水處理除鹽水箱內部噴涂聚脲防腐層。
適用范圍:
本設計只針對汕頭華能發電有限公司化學補給水處理除鹽水箱防腐改造工程。
編制依據:
《招標文件》
《涂裝前鋼材表現預處理規范》 SY/T0407-97
《鋼制容器防腐、保溫工程施工及驗收標準》 SY/T4059-93
《涂裝前鋼鐵表面銹蝕等級和除銹等級》 GB/T8923-88
《涂裝作業安全規程-勞動安全和勞動衛生管理》 GB7691—87
《涂裝作業安全規程-涂漆前處理工藝安全》 GB7692—87
《涂裝作業安全規程-涂漆前處理工藝通風凈化》 GB7693—87
“ISO9001質量控制體系”
“HSE施工控制”
承包商類似工程施工經驗
二、施工組織機構及人員
人員組成配備以從事防腐工程施工多年,技術水平高,施工經驗豐富,責任心強的勞動熟練工人和技術管理骨干組成。所組織配備的人員,對質量、進度、安全管理的高標準、嚴要求已有充分的認識和準備,完全能勝任此項工程的施工。

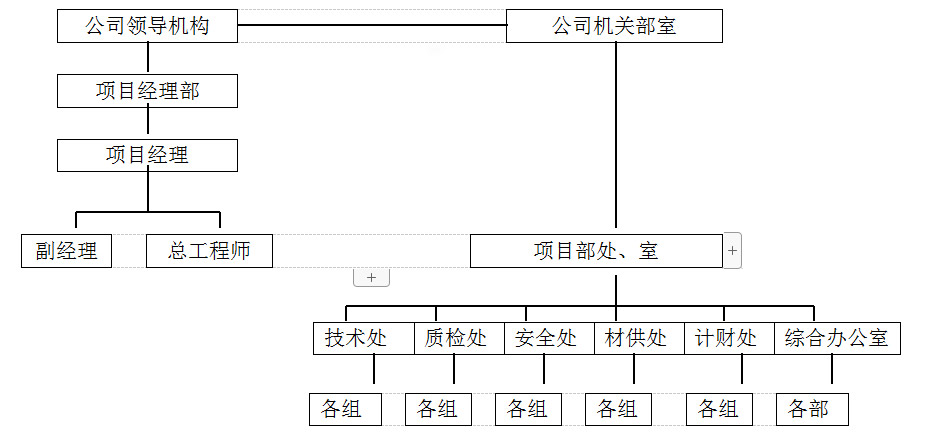

2.1. 施工組織機構說明及網絡
2.1.1 項目部設立
根據該項目的特點,結合承包商的情況,承包商決定在施工現場設立“工程施工項目部”,項目部代表承包商單位履行工程承包合同,負責對工程現場施工全過程的組織控制與管理。
項目部實行項目經理負責制,設項目經理一名,對現場施工、經營、人事負責任;設項目副經理、技術總負責(項目總工)各1人負責工程施工調度、工程技術、質量、安全監控分項工作;項目部下設“五處一室”,各處室按照職責行使管理職能。
組織機構網絡圖
2.1.2 項目管理班子及主要管理人員配備
|
公司人員機構 |
人員 |
|
|
|
|
|
項目經理 |
|
|
|
|
|
|
項目副經理 |
|
|
|
|
|
|
技術經理
|
|
|
|
|
|
|
施工員 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
安全員 |
|
|
|
|
|
2.1.3 項目部管理部門職責范圍
技術處:施工工藝、技術控制、技術培訓、技術保障;
質檢處:質量檢查、質量監督、質量驗收、質量控制;
安全處:安全教育、安全培訓、安全檢查、安全巡視、安全監督;
材供處:施工材料、施工機具等進購,測試、檢驗、保管、發放;
計財處:工程預、結算、財務報表、工資發放、勞保等;
綜合辦公室:人員調配、機具調運、文秘、企管、宣傳、接待、文件資料、車輛、食宿等。
2.2 勞動力組織及計劃安排
2.2.1 勞動力組織
根據工程實際需要,選派多年從事噴涂施工、架子搭設等精干技工,組建相應的作業班組。
作業班組設置為:涂裝班、機電組、架子班。

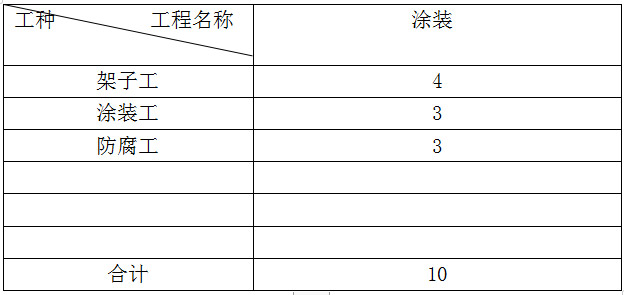

2.2.2 勞動力需量及工種構成

根據標書中的工作內容,為確保,安全,按期完成施工任務。工作及勞動力安排如下:
勞動力配備計劃表

施工區本著滿足施工、現場臨辦公、倉儲的需要、確工期的順利完成。為依據需用項目辦公室之間,綜合辦公室外1間,現場臨時倉庫2間。具體施工布置以甲方指定區域布置。2.3 設備及施工平面布置
三、SPUA(聚脲噴涂)技術
噴涂聚脲彈性體技術是由聚脲RIM發展而來的一種新型無污染噴涂技術(簡稱SPUA),它良好的工藝性、優異的理化性能和環保性,充分顯示出傳統涂裝技術的優越性,廣泛應用于電力、礦山、冶金、建筑、船舶、水利、交通、化工、環保和娛樂等領域,顯示出強大的生命力。其主要特性是:
1、反應活性高、固化速度快,垂直面、頂面及任意曲面可連續噴涂不流掛,10—60秒鐘內凝膠,30分鐘達步行強度,施工周期短、效率高。
2、固含量,無有機揮發物(VOC)、無毒,系環保型的綠色噴涂技術。
3、對金屬、非金屬底材均有良好的附著力。施工受環境溫度和濕度的影響小。
4、低溫及高溫穩定性好,聚脲彈性體涂層可在-45℃--120℃下長期使用,并能承受250℃的短時熱沖擊。
5、耐候性和耐老化性好,長期使用無粉化和開裂。
6、聚脲彈性體涂層具有優異的物理性能和低溫柔韌性,通過調節配方,硬度可從邵氏A60到邵氏D60。
四、工程機械要求
4.1供料系統
我單位使用設備為美國進口H-30/25,是高溫高壓撞擊式混合設備,該設備缸體直徑為80mm,輸出壓力為3500pri。
H系列主機可將物料自室溫加熱到7℃,工程施工時,可為加長管線(長可達93米)提供保溫功能,從而防止長距離物料輸送時的料溫下降。該主機的AR液壓缸上有連動的比例尺,通過調節,可AR比例從1:1到1:4范圍內的任意選擇(通常以1:1時的混合效果好),從而滿足實驗研究及工程施工的需要。通過H系列主機和抽料泵的配合工作,實現AR物料的平穩輸送和計量。
4.2 噴槍系統
有一個尺寸很小的混合室,該混合室由特殊的塑料件制成,可根據AR物料的比例及粘度的不同,進行適當?shù)你@孔(如孔徑、孔數),再借助H系列主機產生的高壓,實施高溫、高壓、對撞式?jīng)_擊,從而達到AR物料的均勻混合。在槍的出口處,配有不同形式的模式控制盤,通過改變PCD的型號,實現圓形、扇形噴涂及澆注。槍上的閥桿與前后密封及氣帽的協同配合,完成開槍/關槍時的機械自清潔過程,無需使用有機溶劑進行清洗,十分方便;較長時間的停槍?zhuān)ㄈ缗懦收稀⑦^(guò)夜等),只需用專門的洗槍罐,用有機溶劑進行清洗,不必拆卸槍體。該槍的外型見主要技術參數表
主要技術參數
|
名 稱 |
規 格 |
|
重 量 |
1.5kg |
|
外型尺寸 |
23×24×11(cm) |
|
氣 源 |
100—25psi |
|
物料輸出量 |
2—18kg/min |
4.3工作壓力
由于AR物料的反應速度快,因此,采用高溫高壓撞擊式混合是十分必要的。SPUA材料的物理性能將隨著壓力的增大而明顯提高,同時,霧化效果更好,涂層表面的粗糙、桔皮現象也明顯消失。
物理性能與工作壓力的關系(工作溫度均為7℃
|
項目 |
900 |
1000 |
1100 |
1400 |
1800 |
2000 |
|
抗張強度 |
1150 |
1430 |
1750 |
1830 |
2115 |
1870 |
|
伸長率(%) |
14.4 |
40.1 |
71.5 |
87.8 |
158 |
151 |
|
剪切強度 |
290 |
340 |
390 |
400 |
415 |
445 |
|
硬度(Shore D) |
45 |
45 |
50 |
56 |
54 |
58 |
|
沖擊強度(in-lb/in) |
27.8 |
49.3 |
45.1 |
57.5 |
50.4 |
79.5 |
4.4工作溫度
除高壓外,升高溫度對改善噴涂效果也是十分有利的.在聚氨酯噴涂彈性體技術中,給物料加熱容易出現發泡傾向增大、放熱過分集中、粘度增大明顯、反應速度加快、影響混合效果等弊病。而在噴涂聚脲彈性體技術中則不然。由于聚脲反應速度常數的溫度敏感性低,因此升溫不會引起反應速度的急劇加快,反而會由于物料粘度的明顯下降,使AR組份的混合及流動性得以改善,從表觀上看似乎升溫反而使反應更加平緩了。表是材料性能與工作溫度的關系,可以看出:升溫對改善材料的性能為有利,同時使物料的霧化和流平性能改善。
物理性能與工作溫度的關系 (工作壓力均為2000psi)
|
項目 |
38 |
49 |
54 |
60 |
66 |
71 |
|
抗張強度 |
1720 |
1455 |
1470 |
1710 |
1900 |
1850 |
|
伸長率(%) |
16.3 |
41.8 |
67.7 |
76.4 |
126 |
150 |
|
剪切強度 |
275 |
280 |
350 |
370 |
380 |
390 |
|
硬度(Shore D) |
42 |
47 |
54 |
56 |
53 |
53 |
|
沖擊強度(in-lb/in) |
49 |
50.2 |
63.9 |
53.5 |
63.8 |
83.6 |
五、材料性能
5.1低溫韌性
它不僅具有很寬范圍內(從邵A30到邵D65)調節硬度的能力,而且能在高硬度情況下保持優異的低溫韌性。
SPUA材料的低溫韌性
|
材質 項目 |
脂肪族 芳香族 (25℃) |
脂肪族 芳香族 (-20℃) |
|
抗張強度 |
1295 1795 |
1665 2055 |
|
伸長率(%) |
420 180 |
350 130 |
|
剪切強度 |
250 385 |
600 580 |
|
硬度(Shore D) |
35 51 |
--- --- |
5.2戶外耐老化性能
由于不含催化劑,SPUA材料表現出優異的耐老化性能。雖然在芳香族SPUA中會出現泛黃和褪色,但決無粉化和開裂現象出現。下表是芳香族SPUA材料經過50℃長時間人工加速老化實驗前后的性能變化;脂肪族SPUA材料的耐老化性能則更是。這些優異的耐第化性能,無不與SPUA材料穩定的分子結構有關。
芳香族SPUA材料的耐老化性能
|
項 目 |
老化前 |
老化后 |
|
抗張強度 |
1970 |
1955 |
|
伸長率(%) |
137 |
110 |
|
剪切強度 |
435 |
480 |
|
硬度(Shore D) |
59 |
63 |
5.3附著力
SPUA材料與多種底材都有良好的附著力,通過適當?shù)呐浞胶Y選,可以得到附著力強度超過SPUA自身強度的體系。好通過調整配方,降低反應速度,確保涂層有足夠的抓底時間。
鋼(噴砂至Sa2.5級 >2000 1250(內聚破壞)
六、施工準備

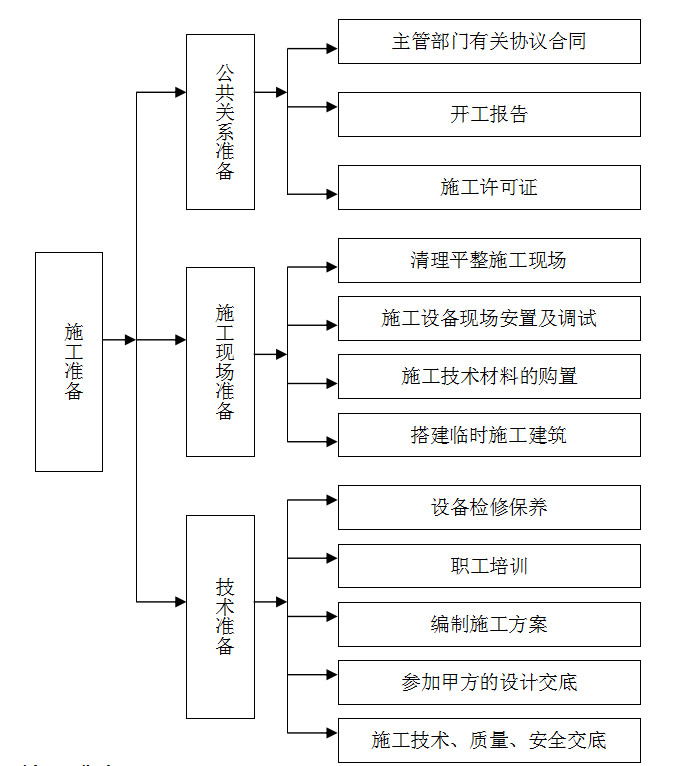

6.1 施工準備框圖
6.2 施工準備
6.2.1 技術交底
要求業主主持有監理單位、設計院、材料供應商、施工單位共同參加的技術會議,就防水設計、安裝施工方案、安裝進度計劃、安全措施、安全場地布置、施工技術、質量、安全、進度要求進行技術交底。
6.2.2 機具檢修
對計劃投入到本工程的機具、設備及車輛在開工前必須進行檢修,并做到的完好率,以滿足要求。對于計劃投入的器具進行清點、檢驗,符合要求后,才能投入本期工程使用。
6.2.3 人員培訓
對參加施工的人員進行培訓,學習相關的規范、規程、標準、文件,同時進行質量、安全教育和技術交底,牢固樹立“安全,質量至上”的思想,使每個施工人員都知道自己的任務是什么,工作的程序、規范、規定是什么,達到一個什么樣的標準,做每件事的工期是多少,要對全體施工人員進行HSE教育,切實增加大家的環保意識,以便使每個人都能成為工程的主人。
6.2.4 方案、計劃編制
依據防腐設計、合同要求、技術交底,在充分了解和掌握有關規范、規程、規定、標準要求的基礎上,編制詳細的施工方案和安全、質量、進度網絡控制計劃。
6.2.5 臨設、場地建設
搭設空壓機、噴砂機防雨棚,砂棚,臨時休息房和現場辦公房。為保證冬、雨季能正常施工,內、外移動掛架用防雨衣圍起。配料室、空壓機房、材料庫,要求光線良好,并配裝通風及照明設施。材料庫遠離安裝現場,并備有消防器材。
6.2.6 水電設備安裝
施工用水、用電引至現場并裝計量表,空壓機、噴涂機、拋丸機、變壓器、風機、腳手架、掛架、燈具等連接、安裝、調試正常。
6.3 施工準備計劃
根據工程特點認真抓好施工準備工作,使各項工作落實到實處,實行專人負責,層層把關,定人定時完成,達到規定的標準。
施工用料由生產技術處提出,由材供處負責采購和保管,保證施工現場需要。
施工現場布置有生產技術部門提出,并負責實施。
公共關系由項目經理負責牽頭,組織專人負責,提前聯系并作好有關各方的關系協調工作。
全部施工準備工作于開工前7天左右時間完成。
七、施工方案及施工要點
7.1施工工序:施工準備→基礎處理→鏟除舊涂層→打磨或噴砂→底涂劑施工→聚脲噴涂→涂層檢測→養護
7.2技術要求
7.2.1 前期處理
①箱體在做防腐之前,應該注水加壓,實驗合格后放水。
②搭建施工腳手架。
③除去原防腐層。
a 用鏟刀、手磨機鏟除舊的玻璃鋼涂層
b 原涂層保留的,需在上面重新用角磨機打磨起毛面,將疏松的基面清理。
④先清除鋼結構表面焊瘤、毛刺、棱角及焊接飛濺物,然后進行噴砂除銹。使整個基面能夠平滑過度。
7.2.2 噴砂除銹
(1)主要設備
a.空氣壓縮機的選擇主要根據噴砂量來確定,一般在要求壓力不低于0.5-0.7Mpa,配一個噴嘴使用時,排氣量不少于6-10m3/min,噴砂罐容積為0.6-1.5m3。
b.噴砂罐 噴砂罐系普通碳鋼板焊接而成,設備制成后應按一般受壓設備進行檢驗。噴砂罐按結構可分為單室噴砂罐見圖示和雙室噴砂罐。單室砂罐為間歇式操作,雙室噴砂罐可連續操作。
c.輔助設備 噴砂時使用的壓縮空氣,應仔細地除過其中含有的水份和油霧,同時又要維持大致恒定的空氣壓力和風量,因此沒有緩沖罐,緩沖罐為普通碳鋼制成的耐壓設備,上部裝有安全閥,下有放水、放油閥;緩沖罐后面還有兩個小罐,小罐為中間有一擋板的簡單碳鋼設備,第二小罐內放入填充料吸附水分,流程見圖2-16示。
(2)噴砂操作過程
如圖2-15所示,接通電源,起動空氣壓縮機后,首先打開閥門4,利用壓縮空氣頂住砂罐內的活門1,使用砂罐內的砂粒混合,經橡膠軟管從噴嘴出來。噴出的砂量大小由旋塞2控制。停止操作時,首先關閉旋塞2,然后關閉閥門4和3,后打開閥門5,放出罐內的壓縮空氣,這時盛砂罐上部的砂粒依靠自重壓開活門1,進行裝砂。
(3)噴砂注意事項
a) 壓縮空氣應干燥潔凈,不得含有水份和油污。
b) 空氣過濾器的填料應定期更換。
c) 空氣緩沖罐內積液應經常排放。
d) 磨料顆粒1—1.6mm異型石英砂,具有一定的硬度和沖擊韌性,磨料必須凈化處理,使用前應經篩選,不得含有油污,不得使用鋼丸或鋼絲段。
e) 不宜使用河砂或海砂作為磨料,本工程擬采用異型石英砂,其含水量不應大于1%。
f) 當噴嘴出口直徑磨損達起始內徑的20%時,不得繼續使用。
g) 磨料的堆放場地及施工現場防止受潮、雨淋或混入雜質。
h) 噴砂后的金屬表面不得受潮。噴砂完畢4小時內涂刷底漆。當金屬表面溫度低于10℃時,應停止作業。
i) 噴嘴入口處小空氣壓力0.5Mpa,噴嘴小直徑6mm,噴射角度30—75度,噴距80—200mm。
j) 經處理后的金屬表面,應及時噴涂底涂料,當空氣溫度較大或工作溫度低于環境溫度時,應采取加熱措施防止被處理的金屬表面再度銹蝕。
7.2.3底涂劑施工
表面預處理合格后在2小時內涂覆底涂劑,間隔時間不應超過4小時,如果鋼材表面在4小時時間內出現銹蝕現象,涂敷前應對銹部位重新進行表面處理。噴涂一般采用稀釋后有氣噴涂方式,與刷涂、刮涂相配合;底涂劑噴涂24小時內必須噴涂聚脲層,超過24小時則底涂劑必須重新噴涂。
底涂劑是一種雙組份的強耐腐蝕、高抗?jié)B的底涂劑,它與CreateS601配合使用,可以得到耐腐蝕性能優異、粘接強度高、且抗?jié)B性強的涂裝效果,用于高滲透性介質使用時根據需要加入一定量玻璃鱗片,以達到更加優異的防腐抗?jié)B效果。使用時根據配比攪拌均勻后,在處理好的基材上噴涂或刷涂CreateGY518,待手觸微粘時即可噴涂聚脲彈性體,噴涂時間超過24小時必須重新噴涂一遍度涂劑。
7.2.4 SPUA噴涂
聚脲施工時必須采用的高溫、高壓撞擊混合設備,“R料”在使用前必須充分?jǐn)嚢枰员WC涂層的質量,標準比例1:1。使用GusmerFF2000/3500A噴槍?zhuān)淮螄娡砍尚汀?/span>
1、按現場噴射作業次序?qū)C(jī)具、材料就位,并對機具、料管預加熱,氣溫較低時材料也須適當加溫。
2、先對立面及頂面進行噴涂,內壁噴涂SPUA聚脲彈性體,噴涂時注意按由上而下,由里向噴涂方法操作。
3、每天收工前進行自檢,對不合格部位進行復噴,或手工聚脲修補。
4、小管徑,彎頭等不便噴涂部位可用手工聚脲涂刷。
5、拆除腳手架后,對底面進行再次清掃,達到噴涂要求后進行底面噴涂施工。
7.2.5主要節點的處理方案
A、孔的處理
孔的處理方案按直徑大小的不同有兩種:①當直徑大于20cm時,為防止周?chē)耐繉右蚴芰Χ斐擅撀洌瑧?yīng)先在孔內刷涂底漆,其位置是從孔的頂部向下深入孔中10~15cm然后調節噴槍角度,將SPUA涂料噴涂在底漆上(見圖1右側);②當直徑小于20cm時,在這種情況下,如果再按照①的方法施工,可能會使SPUA涂料進入孔內而造成堵塞,因此在施工前用硬質材料將孔遮蓋起來,以防涂料誤入(見圖2)。施工后如SPUA材料與遮蓋物粘連,應用美工刀將SPUA材料割斷,切不可用力撕扯,以防將涂層破壞。
B、根的處理
根也是應力比較集中的地方,因此應采用局部增強的方法進行處理。根的結構分為貫穿件與非貫穿件兩種,其處理方案是相同的,下面以貫穿件為例(見圖3)。首先在貫穿件與界面連接處施工密封膠,然后在密封膠上施工增強層,后施工SPUA涂層。
C、金屬底材的收頭處理
金屬的立面收頭方式如圖4和圖5所示。圖4為普通應用的收頭方式,只要把收頭部位自然過渡到涂層表面就可以了。圖5是針對金屬儲罐的收頭方式,方法是將末端收頭用金屬壓條固定在墻上,固定部位及涂層末端用密封材料嵌縫封嚴,以防止儲罐內的液體進入收頭部位使涂層和底材脫離。平面的收頭方式與混凝土的收頭方式基本要同,區別在于金屬底材開槽深度為0.1mm。
D、金屬底材連接縫
金屬底材連接縫的處理如圖6所示。首先把定位螺栓和拐角處用密封膠平滑過渡到底材上,施工底漆后,施工增強層,后施工SPUA涂層。
7.2.6涂層缺陷修補
噴涂聚脲彈性體一般是一次噴涂成型,在施工過程會出現流掛及鼓泡等問題,一般需要進行二次補噴或局部修復,由于噴涂聚脲彈性凝膠速度快,同時成型表面非常光滑,分次噴涂如果超過12小時,直接噴涂后因?qū)优c層之間粘接強度降低出現分層的現象,CreateGY618為的涂層缺陷修補劑,是一種單組份的處理劑,使用為方便,且可以達到非常好的粘接效果。
在進行補噴前,只需打毛需補噴的聚脲彈性體的表面,然后涂抹CreateGY618,待其揮發干透后,噴涂聚脲彈性體即可。
在噴涂聚脲性體的過程中,經電火花檢漏發現的針孔必須進行修補,否則會造成基材的點蝕,直至損壞整個基材表面,聚脲彈性體針孔修補劑CreateGY718,由A、B、C三種組份組成,且使用時可以根據涂層的顏色作相應的調整,使修補后的整個涂層表面達到完整統一的效果。
使用電火花檢測儀檢查整個噴涂的表面,當檢測到漏點時,如果面積較大,使用噴槍或刮刀進行修補,如果僅僅是針孔,使用醫生注射器或膠槍進行修補。
7.2.7施工質量檢驗
1、噴砂除銹質量檢驗
a、面預處理的除銹等級和錨紋深度應符合本說明表面處理中的規定。除銹等級檢查按照GB/T8923—1988中的標準照片目測對照進行評價;錨紋深度應采用檢查粗糙度測定儀可測定紙進行測定,預處理質量不符合要求時,應重新進行表面預處理。
B、涂敷完一道漆后,應檢查涂層外觀和濕膜厚度,不得有起泡、褶皺、分離起皮、流掛和漏涂等現象、每層厚度均勻。出現漏涂或厚度不夠時,應及時補涂。
C、后一道漆實干后固化前應對涂層厚度進行檢查,厚度不合格應增加涂層數直至合格。
2、厚度檢查應符合下列規定:
A、防腐層厚度應采用磁性測厚儀檢測,薄點應符合設計要求。
B、檢查防腐層厚度時,將儲罐內壁內壁分為罐頂、罐壁、罐底(儲罐外壁分為罐頂、罐壁兩部分)三部分進行檢驗,每部分檢驗面積為該部分總面積的20%。以1m為一個檢測區域,每個檢測區域至少抽測2個點,布點均勻,不得少于40個點。焊縫處的抽測點數不得少于總檢測點當數的30%。
C、每個檢測區域有1個以上的點不合格,則該區域?yàn)椴缓细瘢舨缓细駞^(qū)域不超過5%,則應對防腐層厚度低于規定厚度90%的區域進行復涂;若不合格區域超過5%,則相應部位應加倍檢查。若加倍檢查不合格區域仍超過5%,則該部分的防腐層厚度為不合格,應進行復涂直至合格;若加倍檢查不全格區域不超過5%,則應對防腐層厚度低于規定進厚度90%的區域進行復涂。
D、油罐內外部附件的防腐層厚度應按適當比例進行檢查。
3、漏點檢查應符合下列規定:
A、防腐層采用電火花檢漏儀進行漏點檢查,探頭可采用金屬絲刷或?qū)щ娤鹉z等形式。
B、用電火花檢漏儀進行漏點檢查時,檢漏儀探頭應接觸防腐層表面,以不打火花為合格; 發現漏點時應做出記號,以便修補可復涂。
C、防腐涂料防腐層應按照《石油罐導靜電涂料電阻率測定法》GB16906進行檢查,對焊縫處等薄弱處應重點檢查,對不合格點的相鄰部位應加大抽查比例。
E、查出的漏點應進行修補或復涂。普通級防腐層的漏點平均每平方米小超過2個、;加強級防腐層的漏點平均每平方米不超過1個時,可進行修補。普通級防腐層的漏點平均每平方米超過2個或加強級防腐層的漏點每平方米超過1個時,應進行復涂。
4、粘結力檢驗
A、液態環境涂料防腐層檢查時,用鋒利刀刃垂直劃透防腐層,形成長約40mm,夾角45度的V型切口。用尖刀從切割線交點挑剝切口內的防腐層,如果挑起處的防腐層呈脆性點狀斷裂,不出現成片挑起或剝離的情況,則防腐層粘結力合格。
B、粘結力檢查時,將分為三部分進行檢驗,每個部分至少檢測一點。若合格,則該部分防腐層粘結力合格;或有測點不合格,對不合格部分應加倍檢查;若加點檢查仍有一處不合格,則該部分防腐層的粘結力不合格。
C、經粘結力檢驗損傷的防腐層應按設計中的防腐層修補規定進行修補規定。粘結力不合格的防腐層不允許修補,必須按設計關于“修補、復涂及重涂”中的防腐層重涂規定進行重涂。
八、工期保證措施
8.1擬本工程總工期為 35天。
8.2本工程能否如期竣工,關系到業主的經濟和社會效益。我公司將本工程作為首要重點工程,采取強有力的組織措施保證工程進度,按期完工。
8.3調集公司骨干管理人員和曾參與過同類工程施工的施工隊伍參加本工程施工。按照計劃和現場進度的要求,合理優化資源配置,采用的施工技術、機具、通過科學的管理確保如期竣工,達到項目的進度控制目標。
8.4強化工程計劃管理,發揮統籌計劃在工程建設各項管理中的“龍頭”作用,工程計劃是項目控制的依據,是項目管理的方針目標,是組織工程建設施工的依據,各項建設施工管理工作都必須按工程計劃的要求組織實施。
8.5加強現場調度管理,統一指揮協調,落實控制工期的組織措施。要求做到統籌兼顧,安排,確保重點、兼顧一般。調度是執行計劃、組織施工的中心,要科學合理地安排施工生產,抓住重點項目和主要控制點,在施工資源配置和施工管理中予以重點保證。各參戰人員要服從計劃安排和調度的統一指揮協調,認真及時地按計劃要求組織施工。
8.6進一步加強施工技術和質量管理。技術、質量管理是施工管理的關鍵,是工程順利施工的依據和保證,各施工班組要按照工程計劃的要求和現場施工進度需要,認真做好各項技術、質量管理工作,優化選擇,精心編制施工方案,嚴格按照施工規范和方案組織施工,做好各工序、各班組之間的中間交接,確保質量,認真制定并落實技術保證措施。采用的施工技術和完善的質量控制措施,確保工程順利施工,為達到工期目標創造條件。
8.7確保設備材料供應。設備材料供應是制約工程進度的重要因素,應根據工程施工計劃進度要求,提前報批材料計劃,保證合理的采購周期,滿足施工現場需要,認真做好設備材料的接、保、檢工作,保證材料到貨期限供貨質量,使工程做到連續均衡施工。
8.8抓好安全生產,文明施工,隨著工程施工作業面的展開,必須嚴格按安全施工管理制度進行施工,杜絕因安全問題引起的施工延誤。
8.9充分發揮我公司施工經驗豐富、技術力量雄厚的優勢,科學組織,嚴格管理,發揚我公司廣大職工敢打硬仗的鐵軍精神,根據工程進度需要,適當增加資源投入,保證工程進度。在施工中以工程建設大局為重,積為建設單位分憂解難,有條件要上,沒有條件創造條件也要上。
8.10配備足夠的施工機械,限度地減輕勞動強度,提高工效,加快施工進度。
8.11工程總工期,主要控制點是工程建設的指令性指標,必須采取得力措施確保完成。施工中采取目標分解,單項承包,實行獎罰制度,鼓舞士氣。
8.12總體網絡計劃
進度安排:一切均根據貴公司工程進度和貴公司工程管理人要求有序進行,做到工序不減,質量,保證進度。堅持基礎處理高標準, 防水高質量,控制干燥間隔時限:涂敷結構層層達標,杜絕質量隱患。凡隱蔽工程,必須經有關質檢部門檢查認可后,方可進行下步工序。簽證、驗收手續要齊全。
8.13確保工程的幾點措施
8.13.1抓好施工準備工作:
我公司一旦中標,項目部各組織機構將立即運轉,盡快進入施工現場,切實做好一切準備工作,抓緊、抓好、抓細,力爭良好開端。
8.13.2與您單位搞好協同,打破常規,見縫插針,展開,有組織有步序地進行各項工作。
8.13.3實行質量、進度目標管理責任制。項目部對各施工隊,實行任務分解,層層簽訂責任書,保質量、保進度、優勝劣汰、獎勤罰懶。
8.13.4質檢、統計、施工主管,盡職盡責,定期不定期對工程質量進度進行檢評、督促,發現問題及時解決。
8.13.5落實經濟承包制度,開展勞動競賽,為確保質量、工期,項目部將嚴格執行原有經濟承包制度,獎罰兌現。限度調動施工人員的積性,能動性,確保工程、。
九、質量保證措施
9.1質量方針
精心施工、服務,提供滿足合同要求的產品。
9.2質量目標
全部工程一次驗收合格率達,創優良工程。
9.3質量控制機構
項目經理:
施工負責人:
質量檢查員:
材料負責人:
施工班組長:
9.4質量保證體系:
項目經理是工程質量的責任人,技術人員及專職質量管理人員具體對各施工過程實行監督與檢查,做到質量保證體系與工作機構一體化,確保質量體系與施工活動有效而同步運轉。
9.5質量管理組織機構主要職責:
9.5.1項目經理的職責和權限
A、負責貫徹實施質量方針、質量目標和質量體系文件,對本工程項目的施工質量負責。
B、負責在本工程項目中質量標準規定的諸要素實施,以滿足工程質量符合要求。負責將其質量職責和權限分解落實到有關人員,并負責貫徹執行。
C、負責組織編寫本工程項目的質量計劃和作業指導書(施工方案)。
D、在本工程項目中履行公司《質量手冊》所規定的控制、協調調查、監督和改進的職能。
E、有權對工程質量的控制和質量體系文件實施情況進行檢查,監督并制定獎罰規定,有權向公司總經理匯報工作和提出建議,處理公司領導授權的各項工作。
9.5.2施工隊長職責和權限:
A、協助項目經理好日常生產工作。
B、配合項目經理組織原材料、工機具的配備及驗收,以達到規定的質量。
C、負責計劃管理工作,受工程項目部經理領導,向項目部經理負責人負責編制項目總進度計劃。
D、負責與業主進行協調,確定和劃分項目A、B、C三級質量控制點。
E、必須經常深入現場,掌握進度情況,配合經理抓好生產計劃的落實和技術標準的實施。
F、對本工程內部作業項目、作業點以及班組成員,機具、工具進行現場協調配制及督促。
9.5.3防腐責任工程師的職責和權限:
A、負責本工程施工技術及施工技術管理。
B、負責編寫、審核、核對項目施工組織設計及必要的施工方案或作業指導書等。
C、建立材料帳目,材料到貨后及時辦理入帳手續,經常性進行材料盤存工作,保障財物統一。
D、日常材料的發放確認工作,必須認真負責,保障現場材料供應工作有序進行。
E、材料使用過程中,應經常對現場實行使用情況進行檢查,對不合格材料的使用行為有權制止并加以糾正。
F、材料應做到按類分別堆放,在堆放過程中應經常性檢查其安全性,防止意外損壞。
9.5.4質量檢查員的職責和權限:
A、在項目經理和施工隊長的領導下負責貫徹執行和合同制定的有關試驗、檢驗、規范和方法,對產品過程的檢驗結果準確性負責。
B、負責檢查工作人員的操作方法和程序,防止出現不合格現象。
C、確認和記錄與產品過程有關的問題,對負責的質量控制工作不受行政干涉。
D、控制不合格產品的進一步加工或安裝,直到缺陷或不符合要求的情況得到糾正。
E、有權對產品質量進行監控和檢查,有權對合格產品放行,有權向工程項目人提出控制的問題。
F、負責產品的無損檢測工作,保存檢測結果證據。
9.5.5施工班組長的職責:
A、按照公司經營目標要求,執行項目經理的指令,做好本班組的施工生產經營和管理的組織工作。
B、貫徹實施公司的質量方針和質量目標,確保完成多項施工技術和工作任務。
C、組織指揮和管理本班組的施工活動,對其工作質量負責,堅持精心施工,服務,制止違章作業,保證工程質量的可靠性和穩定性。
9.6本工程質量保證措施:
9.6.1本工程質量管理目標為優良工程。為達到這個目標,除嚴格按照甲方要求,還要遵照施工驗收規范進行細心施工和嚴格驗收。
9.6.2加強技術管理,認真貫徹各項技術管理制度,明確各級管理人員的崗位責任制。
9.6.3施工前作好技術交底工作,施工做好自檢、互檢,交接班檢查工作,施工后作好質量驗收、評定工作,并辦理隱蔽工程后簽手續。
9.6.4加強原材料檢驗工作。
9.6.5質量員跟班作業和檢查,當日任務當日檢查處理完,工作達到認真負責,監督檢查每個工人,貫徹質量方面的技術措施,應在作業區設置明顯的質量標準。
十、確保安全生產、文明施工的技術組織措施
10.1本工程安全管理目標為:重大傷亡事故為零,一般事故頻率不超過2%。
10.2全管理組織機構及主要職責。
實行三級管理體系。
安全控制體系。
10.2.1公司主管生產、安全的副總經理要負責主持制定公司安全檢查管理制度和下達責任制并監督執行情況。
10.2.2項目經理要把生產和安全管理放在同樣重要的位置上,指令項目安全員制定完善的針對本工程特點的安全保證技術措施。
10.2.3工長結合本特點,在制定作業指導上課地要重點考慮符合安全操作規程的技術措施,嚴格按照項目部制定的安全措施指導施工,把日常安全管理納入每天重要工作內容,監督班組在保證安全的前提下施工。
10.3 安全管理制度及方法:
安全生產獎懲制度
我公司取得安全書以來,為了鼓勵安全生產,大力發展防腐事業,根據形勢發展的需要,特制定以下安全生產獎懲制度:
1、一年無論發生安全事故的,給予通報表?yè)P(yáng),在一年內凡發生不安全事故的,除通報批評外,扣掉抓安全生產副經理和施工隊長的獎金。
2、二年無發生安全生產事故的,除通報表?yè)P(yáng)外發錦旗一面;在二年內出現了生產事故,根據情節輕重給予通報批語給抓安全生產副經理、施工隊長記過處分并扣掉當年獎金。
3、三年內沒發生工傷事故的通報嘉獎錦旗一面,獎現金5000元,如當年發生不安全事故的,除通報批評外,扣除當年獎金,對施工隊長進行調換,如果三年連續發生安全事故的,對抓安全生產副經理和施工隊長進行免職。
10.4安全檢查制度
為了安全施工,保證人身安全,特制定以下制度:
① 為了保證安全生產開展“三檢查制度”。即開工前有項目經理檢查工人是否經安全培訓,是否合乎要求;抓工程的副經理每天要檢查一次安全生產情況看是否有違章作業;上工前施工隊長檢查一下防護用品是否合乎要求,如不合格要立即更換。對配戴不符合要求的,要立即糾正。
② 安全檢查制度要層層執行,要逐級把好關口,凡是不符合安全規定的要立即糾正。
③ 層層要設安全生產檢查記錄薄,每次安全生產檢查都要記載,好的表?yè)P(yáng),差的要出示警告。
④ 安全生產的檢查情況要經常逐級向領導匯報,以引起各級領導對安全生產檢查的支持。
⑤ 特別是持安全證以來,對安全工作更加高度重視,把安全工作列入重要的工作日程,定期匯報、研究、安排安全工作。
10.5工人安全培訓教育制度
我公司對新參加工作的學徒工、實習生、代培人員、農民工,外單位支援的技術工人等都進行三級安全教育培訓,在培訓教育的基礎上進行考核和補考。
嚴格按照甲方現場監護人的要求組織施工。
10.6其他防護措施
10.6.1手持電動工具在使用前應檢查絕緣情況,每天一次。
10.6.2手持電動工具必須串聯觸電保安器,操作人員應穿絕緣膠鞋,帶絕緣手套。
10.6.3使用砂輪機,磨光機、 人應站在側面,并戴上口罩及防護鏡,防止易外傷人。
10.6.4易燃、易爆和有毒材料,應存放在倉庫內,存放時,每個品種應隔離開適當距離,倉庫應有專人管理,庫內設置明顯標志,油漆調配要設專人配制。每天作業完畢及時清理剩余材料入庫,工具及時清洗待用。
10.6.5材料倉庫及施工現場,必經有足夠的消防水源,配備相應的消防設施,并應經常檢查、消防道路應暢通。
10.6.6腳手架或吊架上進行操作時,應戴安全帽、安全帶,并系掛牢靠,操作位置轉動時,不得脫離安全保護繩。對高低血壓、弱視、耳聾、平足等健康有異常的人,嚴禁高空作業。
10.6.7在鋼架上進行作業時,地面下方至少應設有二個人進行監督對操作人員全過程,進行質量、安全負責。設置送排風機具,保證足夠的氣量。
10.6.8在易燃、易爆氣體環境中,動火涂必須辦理動火證外,還應在安全部門批準后,方可動火。
10.6.9從事防腐工程的操作人員,應配備必要的勞保用品,如穿戴好工作服、鞋、手套、帽、防護眼鏡、防塵、防毒口罩、防護面具、毛巾及防護油膏等。
10.6.10在進行交叉作業時,嚴禁同一作業立面上同時有二個作業面,必要時采取三合格中間隔離措施。并注意:“三不傷害”習慣性操作錯誤與安裝作業做好交叉作業的時間安排。
10.6.11作業人員嚴禁觸動甲方一切非施工對象的設備。使用吊車時,要倍加珍惜。發現總是及時報告甲方或工地負責人及時解決,施工期間應保持現場不出現不必要的障礙,排除雨水和污水,并應將設備和多余材料儲存和妥善安排。從現場清除并運走廢料,垃圾和不再需要的臨時工器具,做到工完料凈、場地清、文明施工。
10.6.12堅持班有安全交底制度,并做好施工日志。
10.6.13施工現場必須有明顯的安全標志,設置與裝置的隔離帶。安全消防器材必須齊全,各種安全用具都必須經過試驗合格后才能使用。
10.6.14采用鋼管腳手架,驗收后掛牌才能使用,且要經過甲方安全監檢人員檢查簽字,確認安全牢靠后,方可使用。
10.6.15夜晚施工照明,嚴禁使用碘鎢燈和220伏電源,必須采用安全電壓,防爆燈具。
10.6.16不打疲勞戰,對于高空作業和特殊作業人員做到施工前體檢和定期體檢,不適于崗位的人員及時換崗,嚴禁酒后、身體不適者上架作業。
10.6.17、安全事故的搶救、處理報告必須嚴格執行總公司的安全施工規定,由項目經理安全員負責貫徹執行。項目部要事先聯系好搶救醫院,確保事故及時處理,減少事故的進一步漫延。
十一、安全、健康、環保管理體系
· 為保證施工安全,維護職工健康,保護周?chē)h(huán)境,結合施工項目,根據、地方法律法規以及上級部門和甲方(業主)的要求,制定適合當?shù)貙?shí)際的措施和規定。
· 要使員工熟悉各項管理規定,建立信息交流的渠道,確保各項措施的落實。
· 要通過定期不定期檢查,及時發現施工中的風險因素,并進行認真分析,及時制定風險控制和削減措施,預防事故的發生,鼓勵全體員工積參與危險辨識工作。
· 要做好施工區域的調查,了解當?shù)氐奶鞖夂蜌夂颍莆展^(qū)的自然地質狀況,熟悉當?shù)刈诮毯土?xí)俗,減少和避免沖突。
· 務必做好營地建設應包括但不限于:飲用水、醫療、食品、燃料、后勤保障。必要時,應和當?shù)卣M(jìn)行適當?shù)臏贤ā?/span>
項目部承諾:
認真落實公司HSE方針,遵守、地方和上級的有關法律法規,執行屋面防水施工安全健康、安全環境手冊要求,保護環境不受破壞,為職工創造良好的生活、工作環境,限度地減少不安全行為,安全地完成施工任務。
11.1安全、健康、環保管理方針:
11.1.1 方針聲明:
全體員工應理解并自覺遵守和執行HSE政策,保證HSE方針、目標得到貫徹。
生命是寶貴的,健康是一切之本,全體員工應把健康放在首位。
傷害自已的健康就是傷害公司的利益,危及他人的健康無異于傷害別人的生命,就是違章、蠻干。
應為員工創造舒適的工作和生活環境,當環境威脅健康時應以保護自身為重。
11.1.2 安全管理方針:
預防事故是員工的工作之本,杜絕違章是員工安全檢查的重要保證。
效益服從安全,安全。
應急程序是事故發生后必須遵循的原則。
防止一切傷害,是每一位領導和員工義不容辭的責任。
11.1.3 環境管理方針:
地球是人類的家園,破壞它就等于自殺。
全體員工和合作伙伴都肩負著將碧水藍天、綠地交付未來的使命。
垃圾和污水的隨意排放是可恥的行為。
保護環境,必要時采取水工保護措施是公司崇高的義務。
11.2 HSE管理目標:
教育職工樹立強烈的HSE意識,塑造保護環境、安全文明施工的企業形象。
防止一切安全和中毒事故的發生,杜絕重大責任事故。
避免和減少對施工地環境的影響,杜絕環境污染事故。
11.3 HSE管理機構
11.3.1 公司成立防水工程施工項目部
項目經理: 姚超然
項目副經理:韓天波
HSE監督員:董 輝
11.3.2 設立項目HSE管理委員會,管理委員由經理、監督員、副經理、醫務人員、班組長組成,經理為主任,監督員為副主任。人員配備按每20人設HSE監督員、生產檢查員、營地HSE檢查員、醫務人員各一名。
11.4 HSE責任制:
11.4.1 項目HSE委員會職責:
11.4.1.1 編制并組織實施健康安全與環境管理方針、目標、策劃和有關獎懲規定。
11.4.1.2 落實編制全體員工健康、安全的具體措施。
A、召開HSE會議,總結HSE管理執行情況,對重大HSE管理問題提出改進辦法。
B、組織HSE管理宣傳教育、檢查、交流活動,組織人員進行培訓。
C、制定并組織實施應急方案。
D、對所有的HSE管理活動進行記錄。
11.4.2 項目經理職責
11.4.2.1 傳達貫徹、上級和地方有關安全、環保的法律、法規和規定。
11.4.2.2 教育員工遵守健康、安全與環境管理標準、規章制度。
11.4.2.3 改善野外勞動、生活衛生條件,落實保障人員健康的具體措施。
11.4.2.4 組織召開健康、安全與環境管理會議。審定本單位健康、安全與環境管理方針、目標和規劃。
11.4.2.5 支持HSE管理監督員的工作,鼓勵員工查找隱患,采納正確的工作建議。
11.4.2.6 組織HSE檢查活動,落實整改事故隱患和問題。
11.4.3 HSE監督員職責:
11.4.3.1 編制HSE管理方針、目標和策劃。
11.4.3.2 制定HSE培訓計劃,并組織實施。
11.4.3.4 宣傳HSE方針、政策、教育和引導員工執行HSE管理標準規定。
11.4.3.5 監督檢查本單位的HSE管理工作。并采取果斷措施糾正發現的問題。
11.4.3.6 定期向HSE管理委員會報告HSE管理的執行情況,提出改進措施的意見和辦法。
11.4.3.7 對存在危險及整改生命安全、嚴重影響事故安全和破壞生態環境的情況,有權下令停工、采取應急措施并報告有關領導及時處理。
11.4.3.8 收集歸納員工提交的隱患報告,提出整改意見,搞好事故、事件的調查、分析和統計上報工作。
11.4.4 施工主任職責:
11.4.4.1 布置檢查生產現場的HSE管理工作,協調解決存在的安全、環保問題。
11.4.4.2 負責營地及后勤系統的健康、安全與環境管理和檢查。
11.4.5 生產HSE檢查員職責:
11.4.5.1 生產HSE委員會工作要求,制定相應措施,編制安全生產的月工作計劃。
11.4.5.2 負責針對不同工種制定安全操作細則。
11.4.5.3 負責堅持對人員進行安全教育。
11.4.5.4 組織安全檢查,分析危及職工與設備的不安全因素時,監督檢查其工作范圍,如遇緊急情況,有權下令停產采取應急措施并向上級報告。
11.4.5.5負責辦理工作許可證。
11.4.5.6 負責協助工程事故的調查、分析、處理和跟蹤。
11.4.6 營地HSE檢查職責:
11.4.6.1 負責營地設備人員處于安全區域。
11.4.6.2 負責營房、辦公室、倉庫、食堂的防火工作。
11.4.6.3 制定防火計劃,負責消防器具日常管理。
11.4.6.4 負責對司機的安全培訓。
11.4.6.5 負責組織項目人員學習安全用電、防火管理規定的有關知識,并提供資料。
11.4.7 班組長職責:
11.4.7.1 教育、監督班組員工遵守健康、安全與環境管理規定。
11.4.7.2 負責開好班前安全會。
11.4.7.3 組織崗位安全技術培訓和班組安全活動,總結班組健康、安全和環境管理執行情況。
11.4.7.4 搞好班組安全自查、職工健康、安全與環境管理工作中的各種問題和事故隱患。
11.4.7.5 組織對安全設施的維修保養,保證設備處于良好狀態。
11.4.8 班組兼職HSE檢查員職責:
11.4.8.1 負責施工現場的巡回檢查,糾正違章行為,整改隱患,并做好檢查記錄。
11.4.8.2 協助班組長開展崗位培訓和班組安全活動。
11.4.8.3 負責新工人的崗前培訓。
11.4.8.4 向班組提出搞好健康、安全和環境工作的建議。
11.4.9 員工職責:
11.4.9.1 執行健康、安全與環境管理規定和安全技術操作規程,遵守紀律,搞好崗位自查,上崗時穿戴好勞動防護用品。
11.4.9.2 維護保養好本崗位的生產設備、工具及防護裝置,保證性能良好,安全可靠。
11.4.9.3 參加班組HSE教育培訓活動,提高操作技能和安全防護能力。
11.4.9.4 有權拒絕一切違章指揮、命令、發現健康、安全和環境問題要及時排除解決,無法解決的要采取安全措施并立即報告領導處理。
11.4.10 醫療保健室及醫務人員職責:
11.4.10.1 針對施工地區主要衛生問題向員工進行預防知識教育。
11.4.10.2 根據勞動強度、生產工藝和特殊作業環境的需要,監督實施膳食供應方案。
11.4.10.3 對飲食、食堂、宿舍、營區的衛生設施及人員進行衛生監督。
11.4.10.4 針對施工地區存在的疾病、地方病及人群易患的常見傳染病,采取預防免疫、接種和防疫措施。
11.4.10.5 預防、治療常見多發病,并負責急、危等患者的現場救護工作。
11.4.10.6 建立醫務檔案,并定期報告。
11.4.10.7 做好勞動保健工作。
11.4.10.8 醫師負責全體員工衛生工作,醫生應協助醫師控制保健工作,并負責藥品、醫療器械的供應和管理;護士在醫師的指導下,負責完成預防接種、護理、治療及其他服務工作。
11.5施工人員健康保證措施:
11.5.1 健康標準
11.5.1.1所有員工在進入項目施工前應進行體檢,凡不適桿塔作業、高空作業、野外作業的員工,項目組應拒收。
11.5.1.2 員工應在施工的每一項環節向HSE監督、檢查人員提出可能妨礙其健康、安全的各種因素,履行報告職責。
11.5.1.3 員工應基于以下原則:
a、良好的身體條件取決于勞逸結合、適當?shù)男菹ⅰ⒑侠碛幸?guī)律的飲食、充分的睡眠、避免油膩食物、烈性酒、煙草及藥品。
b、有良好的醫療支持。
C、控制傳染病(特別注意非典型肺炎癥狀的發生,如發現操作人員有發熱、干咳等身體不適時,立即就近醫院檢查治療)在人群中的傳播。
d、所有人員應重視衛生條件,包括:水、廁所、垃圾、廚房、營地、食品及野外作業環境等。
·是否使用了蚊帳。
·是否使用殺蟲劑。
·是否飲用合格的水。
·是否保持皮膚清潔、使用護膚用品。
·是否接觸有毒或腐蝕液體。
·是否經常換洗衣服。
·應掌握一些嚴重疾病的征兆和急救措施。
11.5.2 健康保證措施
11.5.2.1 應考慮提供舒適生活和工作的場所,在購置或加工食品及飲用水服務時,保證符合衛生要求。
11.5.2.2 禁止在作業場所飲酒,禁止酒后上崗。
11.5.2.3 項目部和各施工作業隊保證全體職工的身體健康狀況滿足其崗位的要求,在分配工作時,應考慮到職工因病服藥物對工作的影響。
11.5.2.4 制定防噪聲、防中毒、防中暑等措施,預防職業危害。
11.5.2.5 在工作地點配備藥品,制定急救措施。
11.6 主要工種及重點工程施工安全措施:
11.6.1 安全標準:
11.6.1.1 嚴格執行公司的管理規定,明確職責,定期向公司報告安全施工信息。
11.6.1.2 所有人員應按標準配備防護服裝和用品,并按規定使用、穿戴。
11.6.1.3 制定交通防火規定,并堅決執行。
11.6.1.4 施工人員在施工前應接受一定的培訓,掌握施工中存在的風險和相應的防護措施,熟知安全操作規程和應急方案。
11.6.1.5 加強監督檢查,杜絕違章作業,及時整改事故隱患,鼓勵全體員工做好安全工作,善于識別隱患并進行處理。
11.7環境保護措施:
11.7.1 環境標準:
11.7.1.1 遵守和當?shù)氐沫h(huán)境保護規定,并對員工進行環保知識培訓。
11.7.1.2 針對施工區的特點做好環境評估、施工區調查、環境監測工作,認真考慮環境因素的影響,制定相應的環保措施,盡可能把對環境的影響降至低。
11.7.1.3 在施工中盡量避免對當?shù)厮础⒅脖弧⒁吧鷦?dòng)物、文物古跡等產生損害,減少施工中發生的沙塵飛揚、稀釋劑揮發和扔垃圾現象。控制好施工機具,加強設備的維護和保養。
11.7.1.4 合理化施工和生活垃圾,包括污水、污油、固體廢棄物,油漆桶、下角料等,應按照當?shù)氐姆ㄒ?guī)和法律,和當?shù)氐挠嘘P(guān)部門進行協調,搞好垃圾處理工作,避免對當?shù)卦斐晌廴尽?/span>
11.7.1.5 施工中和施工后應對營地、施工現場的環境進行檢查,對造成的損害進行恢復,建立有效的垃圾處理計劃和污染恢復計劃。
11.7.2 保護措施
11.7.2.1 對全體員工進行環保知識的培訓,建立培訓記錄。
11.7.2.2 工地的施工垃圾、邊角料嚴禁隨地丟棄。
11.7.2.3 進行環境保護檢查,隨時發現對環境造成污染的行為并進行處理。
11.7.2.4 禁止損失自然資源,禁止土壤、水、大氣排放廢棄物,保護施工區域內的動物、植被。
11.7.2.5 材料的接收、運輸、檢驗和保管
a、拉運前質檢人員進現場檢查材料的質量,標出合格字樣并辦好技術、物資交接手續。
b、堆放場地必須平整,保護好材料,規格不要混放、堆錯。現場堆放按標記由專人負責驗收和碼放在指定位置處。
c、材料檢查要求:質量檢查在供貨商材料庫進行,參加檢查人員由監理、施工單位組成,對庫內材料進行外觀檢查,檢查合格后提供出廠合格證等證明材料,才可拉運至施工現場。
d、 材料接收時,要根據供應清單標注的數量、規格、質量等級、批號等數據,進行核對驗收,檢查材料等級等是否符合清單要求,提供的每批材料均應有監理或業主認可的產品合格證等保證質量的證明,凡屬不合格產品,領料人員及現場施工人員有權拒收。
e、保管
項目經理部應有適用的倉庫和儲存場地用于材料的儲存,并符合規定的儲存條件和要求。
庫房管理人員、材料管理人員要做好對產品的入庫驗收,材料的標識和狀態標識,出庫復驗,定期盤點等管理工作。
廣州市金鉑爾化工有限公司
2020年8月
廣州市金鉑爾化工有限公司/廣東堅派新材料有限公司
地址:廣州市花都區公益路華僑商業城6-3-8號/佛山市高明區荷城街道興盛東路28號
業務聯系: 13712576616 張先生
技術咨詢: 13312853349 張先生
版權所有 @ 2020 廣州市金鉑爾化工有限公司 備案號:粵ICP備19079827號 技術維護:廣州海鷹信息技術有限公司
